На Мамаканской гидроэлектростанции продолжается масштабная программа модернизации, начатая в 2024 году. Впервые с момента запуска станции в 1961 году проводится столь масштабное обновление основного оборудования – запланирована замена всех четырёх гидроагрегатов.

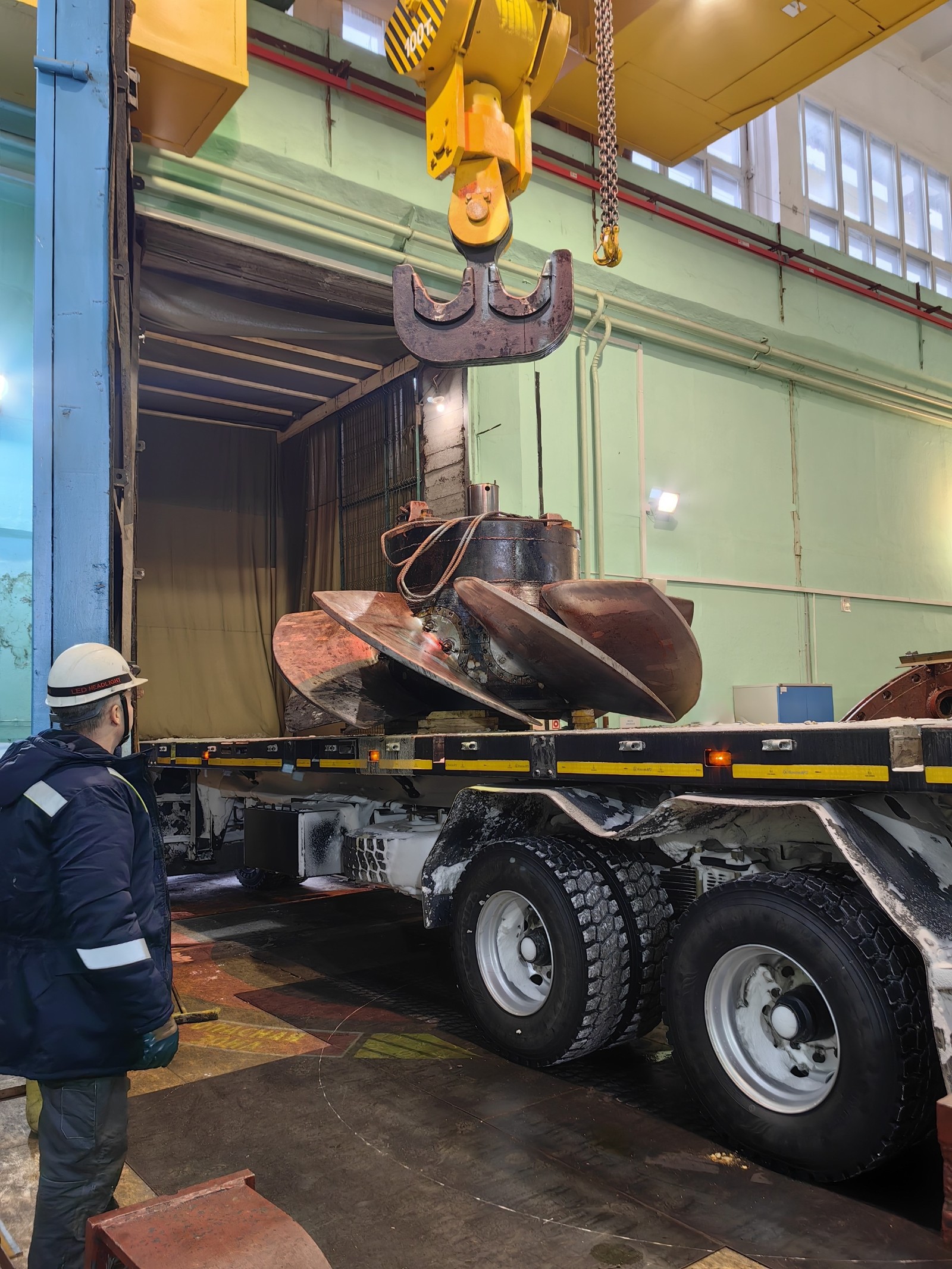

В настоящее время завершён демонтаж первого из четырёх гидроагрегатов – гидроагрегата №2. В ходе работ, завершившихся в декабре, извлечены все элементы гидроагрегата общим весом порядка 206 тонн. Ключевым этапом демонтажа стало извлечение рабочего колеса турбины весом 16,5 тонн.
Рабочее колесо – это один из важнейших элементов гидроагрегата, который отвечает за преобразование энергии движущейся воды в механическую энергию вращения вала турбины. От технического состояния и эффективности работы рабочего колеса напрямую зависят показатели работы всего гидроагрегата и, как следствие, выдаваемая мощность и величина выработки электроэнергии гидроэлектростанцией.
На данный момент в шахте гидроагрегата №2 ведутся работы по подготовке к установке нового оборудования. Производится демонтаж фундаментов старого генератора, установка армокаркаса, закладных частей, опалубки. Также проводится вырезка камеры рабочего колеса для установки новой камеры и ее конуса. Предстоит огромный этап по заливке фундаментов, статорных частей агрегата спецсоставами по разработанной технологии под авторским надзором проектной организации и технадзором подрядчика и заказчика.
Все эти работы позволят смонтировать в установленный срок новых современных турбин и генератора повышенной мощности.
